Z6尊龙凯时

站内搜索
您当前的位置:Z6尊龙凯时 >> 新闻中心 >> 基层动态 >> 浏览文章

[图文]新疆新能源研究院承建的首个光伏EPC项目并网成功

作者:未知  来源:不详  发布时间:2024/1/29 19:16:47点击数(0)

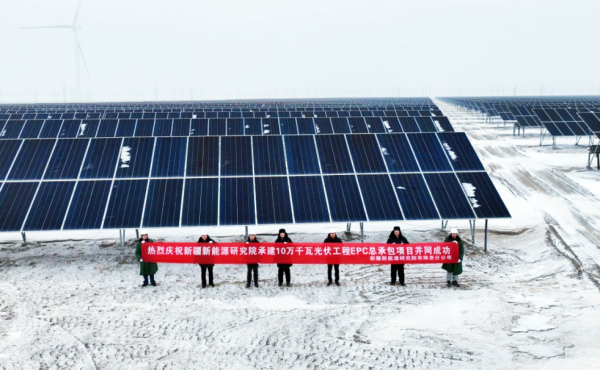

近日, ,,,,,, ,昌吉国投木垒县12.5万千瓦/50万千瓦时储能+50万千瓦风光同场项目D标段10万千瓦光伏项目32台箱变送电成功, ,,,,,, ,标志着新能源研究院承建的首个光伏EPC项目并网成功。。 。。。。

该项目位于木垒县四十个井子, ,,,,,, ,项目建设面积约236万平方米, ,,,,,, ,建设任务耗时近180天。。 。。。。项目采用655峰瓦、660峰瓦单晶硅双面光伏组件, ,,,,,, ,共计199136块, ,,,,,, ,光伏场区组件按照地形地势分块进行优化布置。。 。。。。项目建设完成后, ,,,,,, ,新能源研究院第一时间开展“消缺”工作, ,,,,,, ,找“问题”排“隐患”, ,,,,,, ,确保项目顺利送电并网。。 。。。。

此次昌吉国投木垒10万千瓦光伏总承包项目是新能源研究院在工程建设业务方面实现的第一个突破。。 。。。。新能源研究院将技术积累转化为实战经验, ,,,,,, ,利用光伏发电技术, ,,,,,, ,精心设计优化电站各项参数, ,,,,,, ,成功展现企业技术实力。。 。。。。打造具有研究院特色的工程项目建设管理模式, ,,,,,, ,积极编制项目建设时间表、任务书、路线图, ,,,,,, ,立下“军令状”。。 。。。。公司领导多次前往该项目建设现场! 。。。。 ,,,,,, ,以“四下基层”为主要抓手, ,,,,,, ,以“开局就争先、起步就加速”的攻坚要求, ,,,,,, ,夯实项目建设进度和安全质量。。 。。。。

新的一年, ,,,,,, ,新能源研究院将持续聚焦主责主业, ,,,,,, ,铆足干劲, ,,,,,, ,踔厉奋发, ,,,,,, ,聚力拼搏再续佳绩。。 。。。。

上一篇: [图文]新疆哈密三塘湖矿区石头梅一号露天煤矿保障道路运输安全工作纪实
下一篇:[图文]奋勇向前拓市场 争分夺秒签客户——售电公司圆满完成2024年度交易工作
栏目导航
最新图片
联系Z6尊龙凯时
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号Z6尊龙凯时大厦
Z6尊龙·凯时(中国)-官方网站

敬请关注官方微信

版权所有 Z6尊龙凯时 All Rights Reserved. 备案号:新ICP备14002061号
【网站地图】【sitemap】
